§ 4. Отчет по компании. Географика
Содержание:
- Основные сведения об отчете
- Доступ к отчету
- Действия с отчетом
- Цветовые обозначения отчета
1. Основные сведения об отчете
Отчет Географика отображает расположение проектов компании на географической карте. В отчете представлена информация о соответствии сроков опорных задач сборок проекта установленному базовому плану этих сборок. Отчет предназначен для быстрой оценки проекта с точки зрения соблюдения установленных сроков. Маркеры отклонений позволяют сделать вывод о наличии проблем с соблюдением сроков в сборках проекта.
Для отображения проекта в отчете Географика в Описании проекта (модуль Основная информация) необходимо указать адрес проекта. Можно ограничиться указанием города, а можно указать название улицы и номер дома - чем точнее адрес, тем детальнее отображение проекта на карте.

![Рис.1. Для отображения проекта в отчете Географика необходимо указать адрес проекта в описании проекта](/uploads/b482ab7ae3a0e74eed74172d6365ab4b_.png)
2. Доступ к отчету
Открыть отчет можно из меню Отчеты по компании.

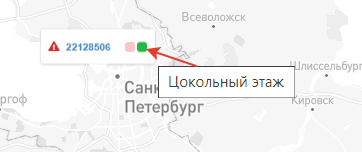

![Рис. 2. Переход в отчет Географика из меню Отчеты по компании](/uploads/5cf4601ccbf5ecb953b88b9b6309a0ff_.png)
3. Действия с отчетом
Отчет представлен в виде географической карты, на которой указано расположение проектов компании в статусах Выполнение и Закрытие (на отчете не отображаются проекты в статусе Инициация и Остановлен). Прокручивая колесико мыши или используя инструменты отчета можно изменить масштаб карты.
Проекты на карте обозначены шифром и расположены в соответствии с адресом, указанным в Описании проекта. При наведении курсора на шифр проекта появляется полное название проекта, а при наведении на маркер сборки - название сборки.
Кликнув мышкой на шифр проекта можно перейти в отчет Дорожная карта. В отчете Дорожная карта на каждой сборке дублируются маркеры отчета Географика.
4. Цветовые обозначения отчета
Маркер сборки отображается серым цветом, если не выполнено хотя бы одно из условий:
- В сборке должны быть опорные задачи
- На сборку должен быть сохранен базовый план
Маркер сборки отображается мигающим красным цветом, если:
- В сборке есть опорные задачи и сохранен базовый план.
- Хотя бы одна опорная задача в сборке просрочена (Учитываются все опорные задачи), и/или относительная просрочка суммы трудозатрат всех задач в статусе Запланировано в сборке больше 2%
Маркер сборки отображается красным цветом, если:
- В сборке есть опорные задачи и сохранен базовый план.
- В сборке нет просроченных опорных задач (Учитываются все опорные задачи)
- Относительная просрочка суммы трудозатрат всех задач в статусе Запланировано в сборке не больше 2%
- Последняя опорная задача в сборке имеет отставание от БП сборки
Маркер сборки отображается желтым цветом, если:
- В сборке есть опорные задачи и сохранен базовый план.
- В сборке нет просроченных опорных задач (Учитываются все опорные задачи)
- Относительная просрочка суммы трудозатрат всех задач в статусе Запланировано в сборке не больше 2%
- Часть опорных задач имеют отставание от БП сборки, но последняя опорная задача в сборке соответствует или опережает базовый план (Учитываются только опорные задачи с сохраненным БП)
Маркер сборки отображается зеленым цветом, если:
- В сборке есть опорные задачи и сохранен базовый план.
- В сборке нет просроченных опорных задач (Учитываются все опорные задачи)
- Относительная просрочка суммы трудозатрат всех задач в статусе Запланировано в сборке не больше 2%
- Все опорные задачи соответствуют БП сборки (Учитываются только опорные задачи с сохраненным БП)
Рядом с проектом горит красный треугольник с восклицательным знаком, если сетевой план проекта связан менее чем на 98%
