Инициатор. Версия 3.31
Новая версия вышла 20 декабря 2021 года. Как обычно, в новой версии - полезные дополнения, улучшения и изменения, которые сделают работу с Инициаторм еще более информативной и удобной. В этой версии мы сфокусировались на производительности и скорости загрузки программы, а также добавили несколько новых функций.
Обновления:
- Добавлено: На диаграмме Ганта добавлен Помощник планирования
- Добавлено: Чек-листы задач
- Добавлено: В депозитах появилась информация о суммарных начислениях и выплатах за период
- Добавлено: В карточке проекта и Вехах проекта отключена возможность включить/выключить автопланирование
- Добавлено: При копировании проекта появилась возможность скопировать все его опорные задачи
- Добавлено: В Повестке появились задачи в статусе Выполнено в будущем
1. Помощник планирования на диаграмме Ганта
Теперь, когда нам необходимо внести корректировки в задачи на критическом пути на диаграмме Ганта, мы делаем это с комфортом и максимальной точностью.
Помощник планирования показывает критический путь до выбранной задачи и помогает удобно работать с этой задачей для корректировки сроков.
Как это работает
Кликаем правой кнопкой мыши по выбранной задаче и в контекстном меню выбираем Помощник планирования.
До выбранной задачи составляется критический путь, в который включаются все задачи.
Синяя рамочка отмечает задачу, доступную для редактирования сроков (эта задача должна быть только в статусе Запланировано), на синей плашке справа - выбранная задача.
В окне редактирования можно изменять сроки задачи, находящейся на критическом пути.
Кнопки Влево/Вправо быстро пролистывают задачи до задачи в статусе Запланировано, пропуская все задачи в статусе Выполнено и Принято.
При изменении длительности задачи на критическом пути меняется срок окончания задачи.
Если при изменении срока задачи меняется критический путь - программа уведомляет об этом.
Все изменения в форме Помощник планирования синхронно отображаются на диаграмме Ганта.
2. Чек-листы задач
В Наладке появился новый интерфейс - Чек-листы задач.
Чек-листы задач создаются для удобства внешнего контроля и применяются для задач в статусе Требуется контроль. Подробнее о работе с чек-листами задач: Наладка. Чек-листы
3. В депозитах появилась информация о суммарных начислениях и выплатах за период
В Чистом депозите сотрудника в строке Проекта появилось три значения: Начисленное (зеленым) Выплаченное (выдано на руки) и Остаток. Это помогает лучше понять, сколько сотрудник заработал на этом проекте, сколько уже получено и сколько еще получит.
4. В карточке проекта и Вехах проекта отключена возможность включить/выключить автопланирование
Теперь для включения или отключения автопланирования нужно зайти на страницу Описание проекта.

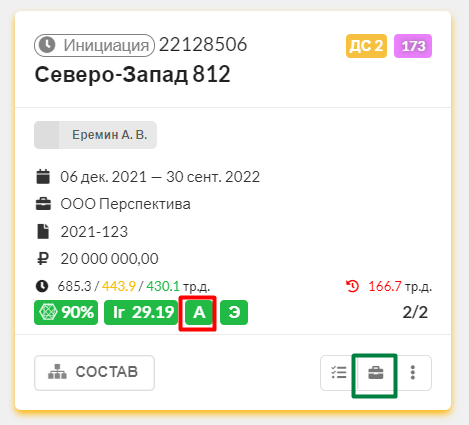

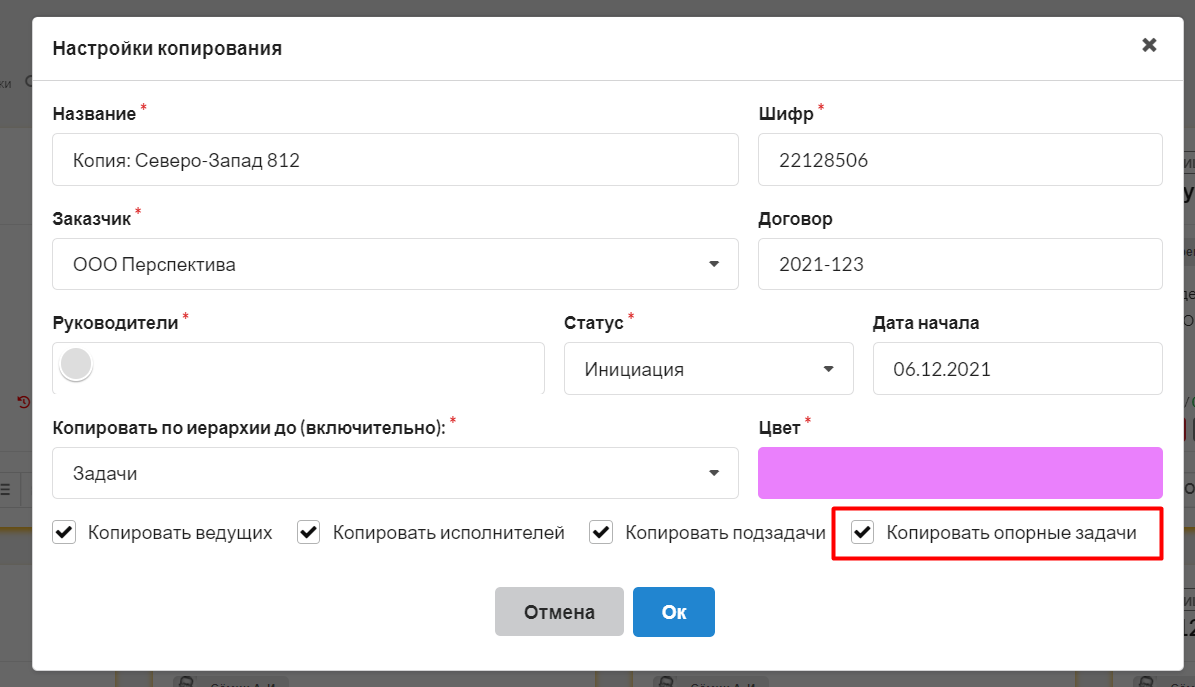

5. При копировании появилась возможность скопировать опорные задачи
При копировании любых сущностей можно копировать статус Опорные задачи.
6. В Повестке появились задачи в статусе Выполнено в будущем
Сейчас инструмент Повестка показывает также и задачи в статусе Выполнено справа от линии текущего дня. Это позволяет обнаружить ошибки планирования, поскольку выполненные задачи должны находиться только слева от линии текущего дня (в прошлом).
