§ 14. Отчет по проекту. Дорожная карта
Содержание:
1. Доступ к отчету Дорожная карта
2. Информация отчета Дорожная карта
Отчет Дорожная карта отображает карту опорных задач по проекту и их расхождение с базовым планом.
1. Доступ к отчету
Открыть отчет можно двумя способами: из Карточки проекта или меню Отчеты по проекту.
2. Информация отчета
Отчет предназначен для контроля сроков выполнения опорных задач и позволяет на одном экране увидеть все опорные задачи проекта с индикацией статуса (З/В/П) и сравнением фактических сроков окончания задачи и сроков окончания задачи по базовому плану.
Отчет наглядно показывает просроченные задачи и позволяет прогнозировать возможные проблемы - так, если обнаружена просрочка одной задачи, то следующие за ней задачи также с большой долей вероятности будут просрочены, если не предпринять меры по исправлению ситуации.
В отчете показаны все сборки проекта в том порядке, в каком они идут в проекте и все опорные задачи каждой сборки.
Диапазон дат отчета по умолчанию - три месяца до линии текущего дня и шесть месяцев после линии текущего дня. Его можно изменить, установив нужные даты.

Таймлайн сборки обозначен светло-серой широкой линией. Начало линии - фактическая дата сборки от начала первой задачи, окончание - фактическая дата окончания последней задачи. На таймлайне сборки расположены опорные задачи сборки.
В отчете Дорожная карта на каждой сборке дублируются маркеры отчета Географика.
При наведении курсора на маркер появляется подсказка - значение маркера

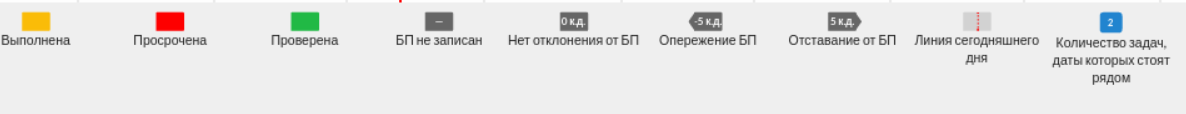

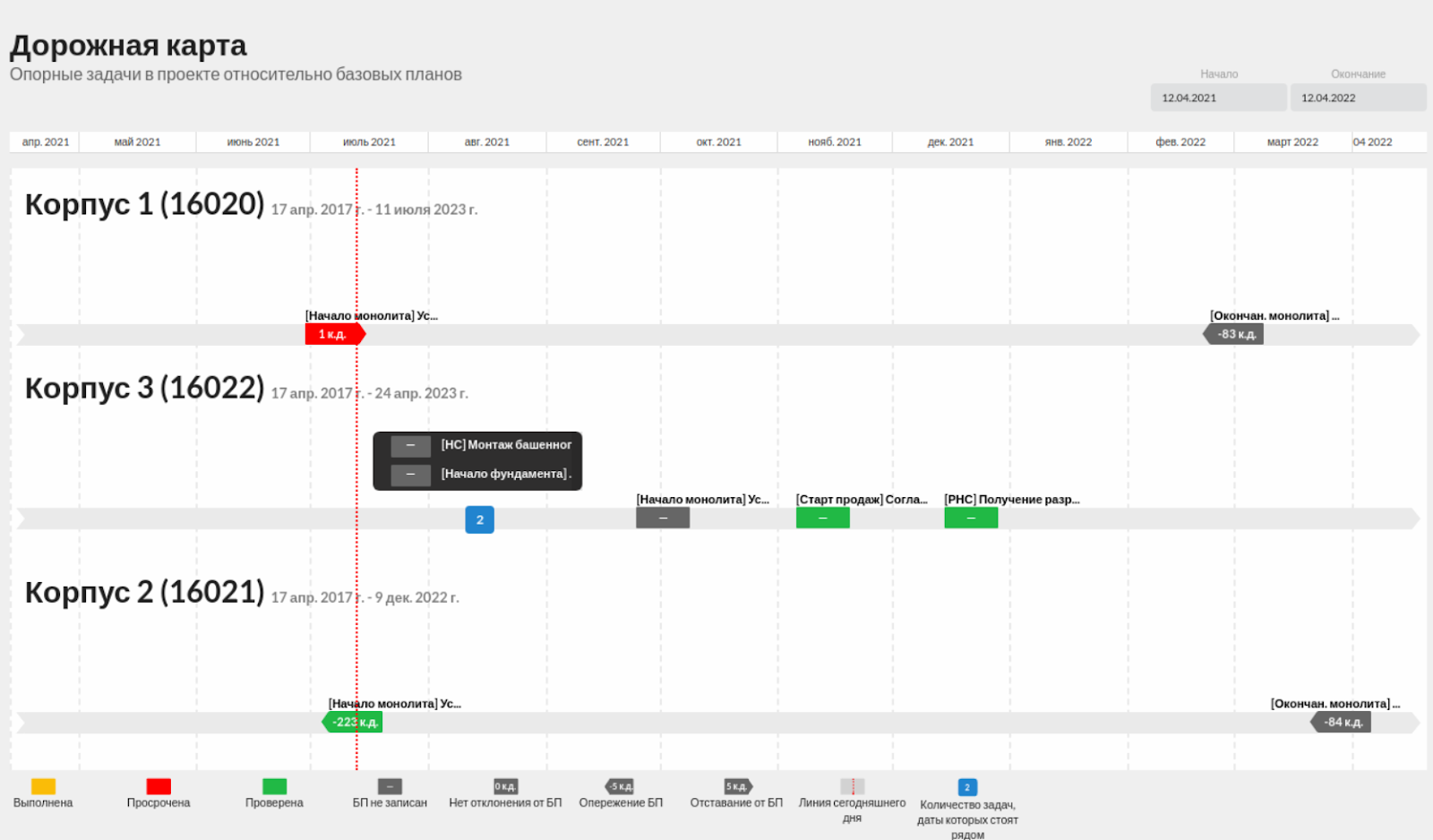

Если нет разницы фактических сроков с базовым планом - задача обозначена прямоугольником, если расхождение сроков есть - задача обозначена стрелкой. Стрелка вправо - задача выполнена раньше сроков базового плана. Стрелка влево - задача отстает от сроков базового плана.
При наведении курсора на значок опорной задачи появляется информация о датах окончания по базовому и фактическому планам. Расхождение в календарных днях (разница между окончанием задачи по базовому плану и фактическому) указана на значке задачи.

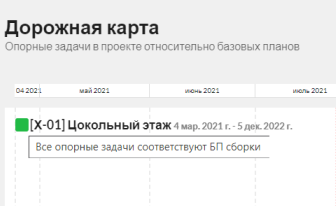

Если задача не указана в базовом плане, она обозначается прочерком и при наведении курсора показывается только фактическая дата окончания. Календарные дни отставания/опережения на значке задачи в этом случае не указываются.

Для получения дополнительной информации о задаче или оперативного внесения корректировок можно кликнут мышкой на значок задачи и перейти в карточку задачи.
