Инициатор: Версия 3.21
Новая версия вышла 16 ноября 2020 года. В новой версии - полезные дополнения, улучшения и изменения, которые сделают работу с Инициаторм еще более информативной и удобной.
- Добавлено: Лаги задач — буферное время до и/или после задачи. Учитывается при автопланировании.
- Добавлено: Автопланирование больше не меняет задачи в прошлом. Узнать подробнее.
- Добавлено: Возможность разбивать задачу на сервисную и производственную.
- Добавлено: В блоках у задач появились индикаторы их подзадач.
- Добавлено: В ОпК "Загрузка сотрудников" появилась возможность фильтрации задач по статусам.
- Добавлено: Индикатор загруженности сервиса "Автопланирование".
- Добавлено: Фактические сроки окончания разделов в таблице разделов.
- Добавлено: В "Моих задачах" появился фильтр по проектам.
- Добавлено: Возможность видеть курсоры сотрудников в реальном времени.
- Добавлено: В ОпК "Треки" появилась фильтрация по нескольким проектам.
- Добавлено: Появилась возможность экспортировать платежи по проекту из ОпК "Треки".
- Добавлено: Автостатус задачи "Блокировка"
- Исправлено: Исправлена функция равномерного распределения задач в блоке.
- Исправлено: Исправлен баг изчезающей задачи в блоке.
- Исправлено: В "HR -> Сотрудники" при фильтрации корректно расчитывается количество сотрудников.
- Исправлено: Исправлен режим сравнения столбцов в ОпК "Сумматор".
- Улучшено: При выставлении сроков задач в PersonDatePicker теперь учитываются отпуска сотрудников.
- Улучшено: Выбранныые вами фильтры в СП теперь запоминаются для последующего использования.
- Улучшено: При копировании разделов теперь копируются связи всех задач.
- Улучшено: В PersonPicker сотрудники сортируются по фамилиям.
- Улучшено: Улучшенное отображение нескольких РП на карточке проекта.
1. Лаги задач
Функция Лаг задачи в Календаре планирования задач позволяет установить буферное время, которое обозначает отсрочку в выполнении задачи при автопланировании (диаграмма Ганта).
Эта функция позволяет контролировать календарные (фактические) сроки выполнения задачи. Как правило,эта функция востребована в ситуации вынужденного перерыва между выполнением задач - например, временным переводом сотрудника на другой проект.
Допустим, работая в Проекте 1 после выполнения задачи Почистить цеховой фонарь Иван Иванов должен был приступить к задаче Заварить чай. Задачи связаны и установлены на графике последовательно.

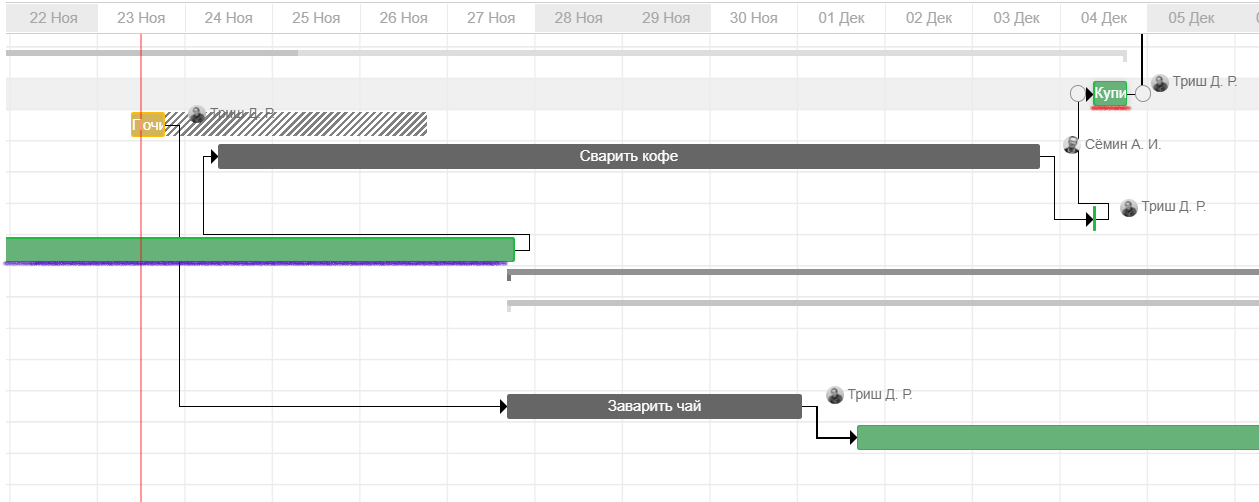

Однако Ивану Иванову поручили задачу Проекта 2, к которой он должен приступить сразу же после завершения задачи Почистить цеховой фонарь. Трудозатраты задачи Проекта 2 - 3 трудодня. Для того, чтобы обозначить перерыв в выполнении задач Почистить цеховой фонарь и Заварить чай, Иван Иванов заходит в карточку задачи Почистить цеховой фонарь и выставляет лаг после продолжительностью 3 трудодня.

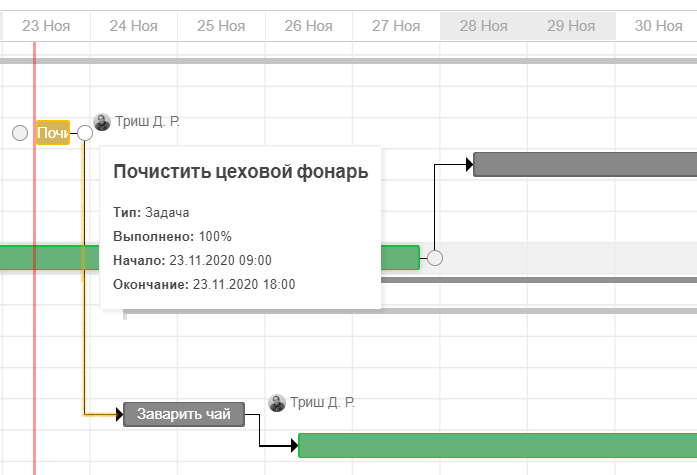

После того, как в Календаре планирования задач был установлен лаг после продолжительностью 3 дня (рис.1), на диаграмме Ганта появилось обозначение лага (прямоугольник с черной диагональной штриховкой). Он обозначает буферное расстояние до следующей задачи Заварить чай.
Подробнее: см. Установление лага задачи
2. Автопланирование теперь не меняет задачи в прошлом
Если начало задачи находится за линией текущего дня, то эта задача исключается из автопланирования.

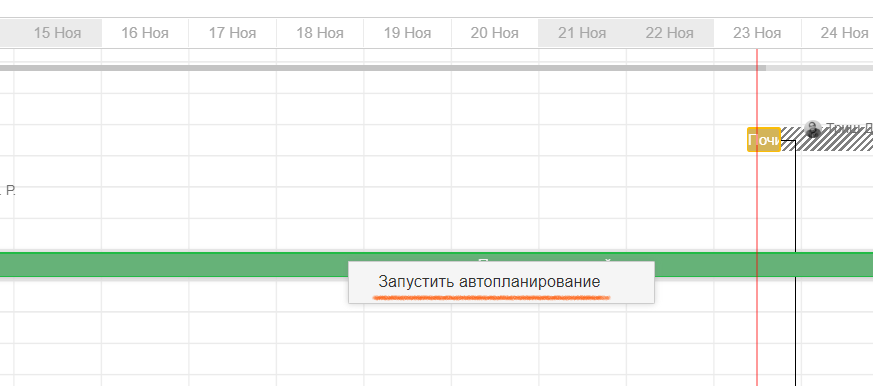

Функция позволяет сократить загрузку автопланирования - теперь не будут перепланироваться задачи, которые не требуется менять, поскольку они либо уже выполнены, либо находятся в стадии выполнения. Если такая потребность все-таки есть, то для включения автопланирования задачи, начало которой находится за линией сегодняшнего дня нужно изменить сроки задачи так, чтобы ее начало оказалось справа от линии текущего дня и запустить автопланирование вручную (клик правой кнопкой мышки по задаче).
Теперь не нужно волноваться, что автопланирование изменит даты задач, выполнение которых уже началось или даже завершилось - меняются только сроки задач, находящихся справа от линии текущего дня.
3. Возможность разбивать задачу на сервисную и производственную
Действие Сервисная задача позволяет поставить сервисную задачу, необходимую для выполнения определенной производственной задачи и отобразить задачу в списке сервисных задач раздела, на диаграмме Ганта и сетевом плане.
Допустим, в процессе выполнения задачи Почистить цеховой фонарь возникла необходимость разработать новые элементы. В этом случае исполнитель задачи ставит сервисную задачу BIM отделу непосредственно в карточке задачи Почистить цеховой фонарь. Эти задачи будут связаны, но в других связях задач создаваемая сервисная задача участвовать не будет.
Подробнее: см. Добавление сервисной задачи в производственную

4. Индикаторы подзадач
Теперь в списке задач блока показано количество подзадач каждой задачи - количество выполненных подзадач и общее количество.

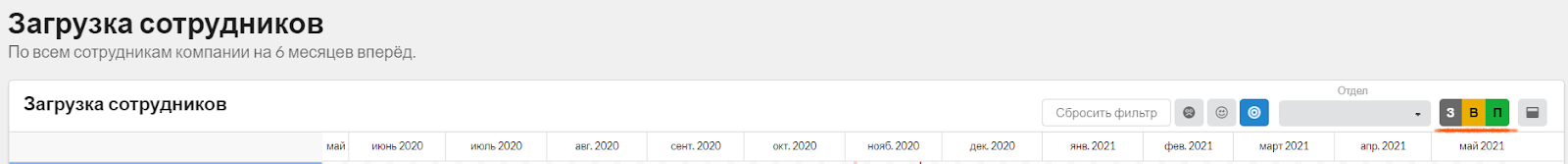

5. Фильтр задач по статусам в ОпК "Загрузка сотрудников"
Новый фильтр позволяет более точно оценить загруженность каждого сотрудника, показывая статусы его задач и равномерно распределять задачи, не перегружая сотрудников.
6. Индикатор загруженности сервиса Автопланирование
В диаграмме Ганта (на страницах Вехи, Гант стадии, Мои задачи в Личном кабинете) появился индикатор загруженности сервиса автопланирование. Индикатор показывает количество действий автопланирования, которые выполняет программа в текущий момент и количество свободных обработчиков. Чем выше загруженность, тем ниже скорость автопланирования. Обновление данных индикатора выполняется 1 раз в 10 минут.
Цвет индикатора загруженности автопланирования сообщает о трех степенях загруженности.
Нагрузка определяется по коэффициенту загруженности, который вычисляется по формуле Загрузка = Количество задач автопланирования:Количество обработчиков задач
Зеленый - низкая нагрузка, сервис автопланирования перестраивает график почти мгновенно (Загрузка ≽ 0-0,5).
Желтый - средняя загруженность, сервис автопланирования может работать не так быстро (Загрузка ≽ 0,5-0,8).
Красный - высокая загруженность, работа сервиса затруднена, нужно подождать, чтобы получить результат (Загрузка ≽ 1).

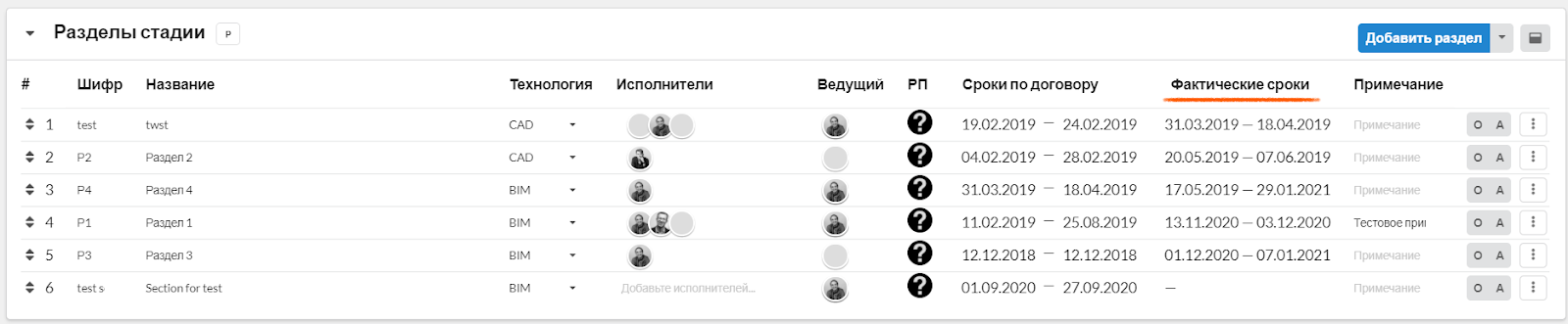

7. Фактические сроки окончания разделов в таблице разделов
В модуле Разделы стадии добавлен новый столбец в таблицу разделов - фактические сроки. Данные обновляются один раз в 30 минут на основании сроков задач раздела и рассчитываются от начала первой задачи раздела до окончания последней. Фактические сроки считаются по всем задачам во всех статусах.
Поскольку сроки задач могут изменяться в ходе работы над проектом, то данные о фактических сроках раздела помогают контролировать сроки выполнения раздела.
Сравнивая сроки по договору и фактические сроки можно быстро обнаружить отставание от сроков, выяснить причину и сократить разрыв между плановыми и фактическими сроками. Проверить фактические сроки также можно по диаграмме Ганта, но в таблице разделов это можно сделать быстрее и удобнее.
8. Фильтр по проектам в Личном кабиненте (модуль Задачи)
В модуле Задачи Личного кабинета сотрудника появилась возможность посмотреть загрузку сотрудника в каждом проекте.
9. Возможность видеть курсор другого сотрудника
Иногда проще быстро показать, чем долго рассказывать. Именно поэтому появилась функция, которая позволяет видеть курсор коллеги, если вы с ним работаете на одной странице сайта.
Для того, чтобы увидеть курсоры других пользователей, находящихся на странице, просто включите режим отображения курсора в своем Личном меню.

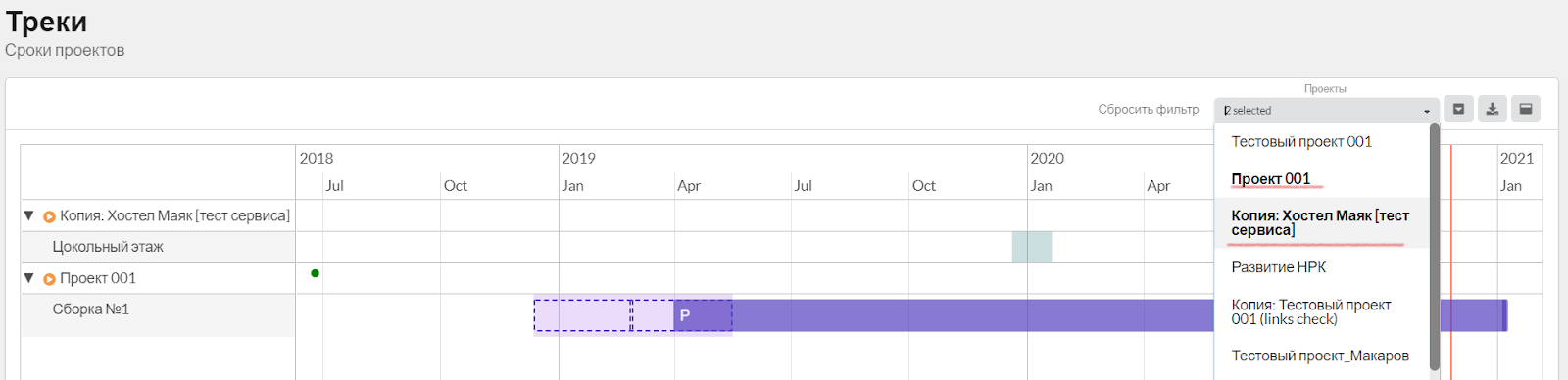

10. Новые помощники ОпК Треки: фильтр по нескольким проектам и экспорт платежей
Фильтр по нескольким проектам позволяет выбрать для просмотра два и более проектов.
Рис. 13. Выбранные проекты отмечаются жирным шрифтом
Выгрузить все платежи по проектам теперь можно с помощником Экспорт платежей. Помощник сформирует таблицу Excel, в которой будут отмечены все платежи по выбранным проектам. Зелёным цветом обозначены оплаченные платежи, чёрным - оплаченные и заактированные (подисаны акты), жёлтым цветом отмечены запланированные поступления.
11. Новый автостатус Блокировка
Если задача находится в статусе Принято и находится в прошлом (слева от линии сегодняшнего дня), то изменить сроки задачи нельзя. Изменить сроки задач может только тот, кто ее принимал - как правило, это ведущий проектировщик. Допустим, ведущий проектировщик обнаружил ошибку в выполнении задачи или задачу нужно отменить - в этом случае он может снять статус Принято и задача станет доступной для редактирования.
Появление этой функции поможет сохранить точную картину работы над проектам, не допуская произвольного изменения сроков задач постфактум.
